为什么你的海外仓越管越乱?答案在这6步里,附仓库规划干货

作者2026年05月26日

60%的新建海外仓第一年就亏损,核心问题不是没货进来,而是一开始就规划错了。



仓库不是把货架和设备塞满就行。功能分区混乱、拣货动线交叉、库位全靠人脑记……这些规划阶段的“小问题”,一旦开仓运营,全都会变成实实在在的成本黑洞。



下面这六件事,帮你从根源上避开这些坑,让仓库真正跑得顺、稳得住、赚得多。

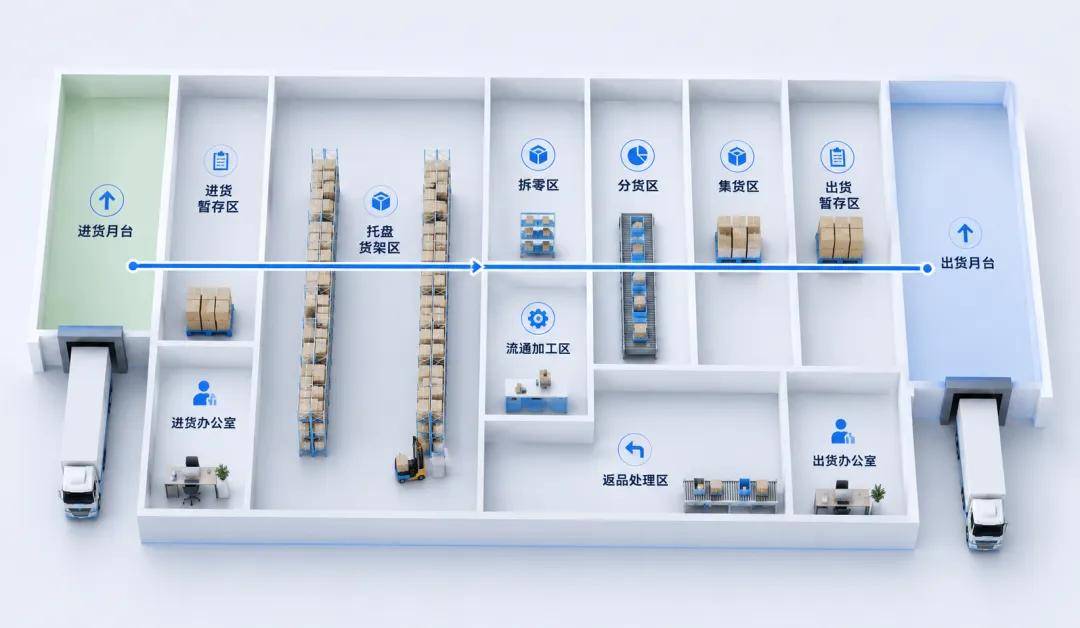

生成图片▲海外仓布局参考图



Part 01

打好基础:明确仓库类型与业务流程



很多仓库管理者把货架、设备买回来就开干,结果越管越乱。仓库规划的核心可以浓缩为一句话: “功能分区清晰、动线设计合理” 。在画图之前,必须先做三件事:

第一,确定仓库类型。 存储型仓库的存储面积要大,流通型(快进快出)仓库的拣货区要更充足,综合型则两者平衡。跨境电商海外仓以一件代发为主,本质上属于“分拣配送为主、存储保管为辅”的类型,分拣组配空间要尽量留大。

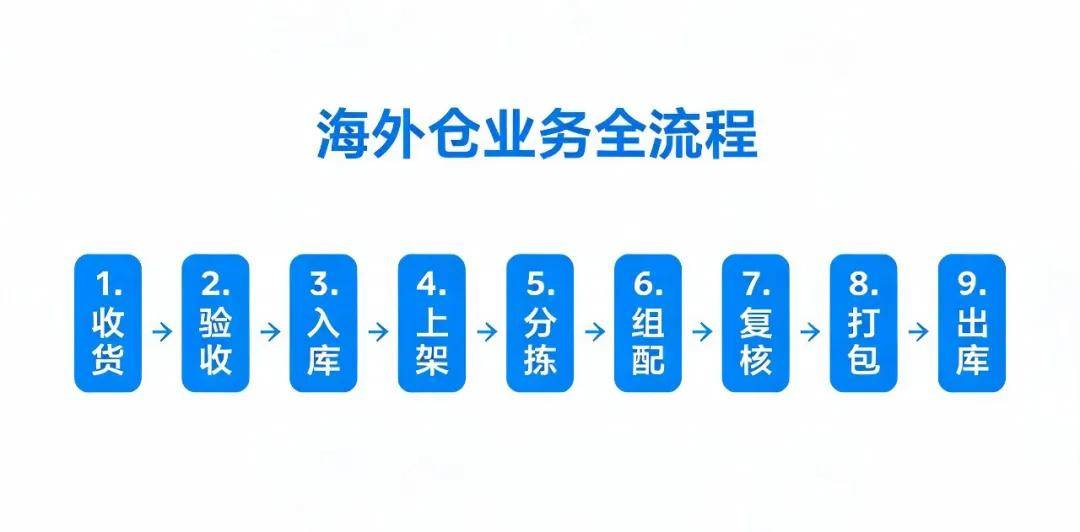

第二,梳理业务流程。 把收货→验收→入库→上架→分拣→组配→复核→打包→出库的全流程画出来。

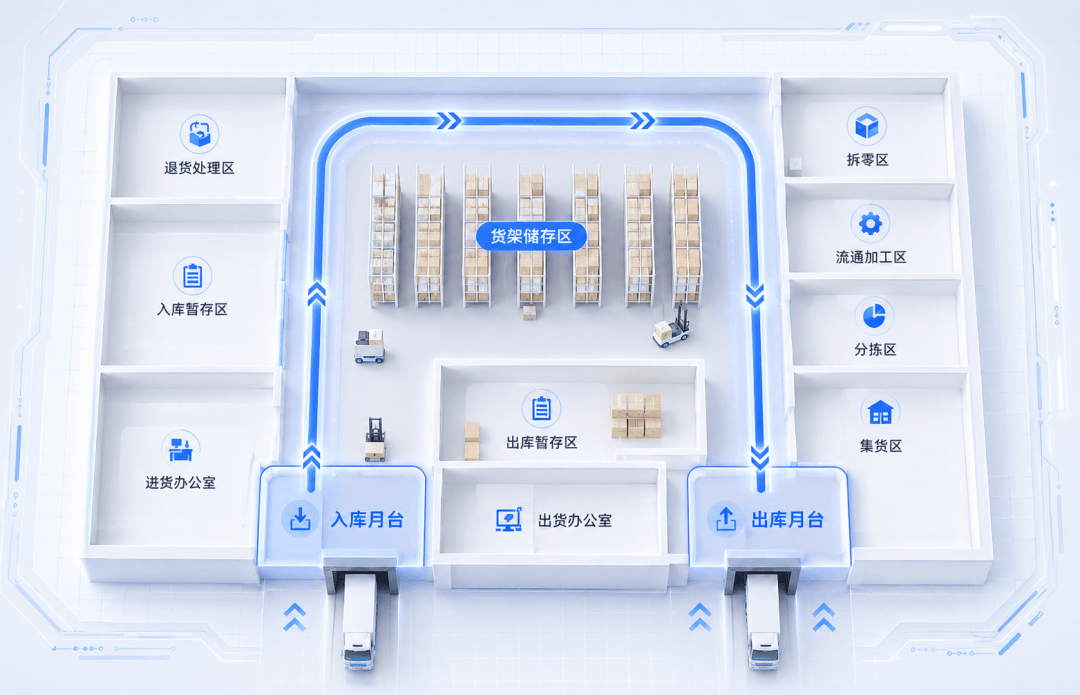

生成图片

第三,测算关键数据。 包括:预计吞吐量、SKU数量及进出库频率、订单高峰期最大承载量、物料尺寸重量与特殊保管条件等。

很多海外仓运营方在测算未来货量时往往过于乐观——货量越大越好——但“货量不足”才是常态。前期规划如果过度投资自动化设备,极易导致投资回报周期被无限拉长。

比如,若每天的订单量不足1000单,上自动化分拣设备就是明显的“大炮打蚊子”。设备选型一定要与当前及未来12个月的实际货量相匹配,切忌一步到位。



Part 02

划好分区:七大功能区科学划分

我们可以按仓库的作业流程来划分作业区域,仓库的作业流程大致包括:收货、验收、入库、上架、分拣、组配、复核、打包、出库、配送等。

对应的作业区域包括:收货暂存区、验收区、存储区、备货区或拣货区、复核打包区、出库暂存区、退货区或不合格品区、仓库设备区、办公区等。

一个标准海外仓至少要涵盖以下7大功能区域:收货区、退货区、存储区、拣货区、包材区、打包区、办公区。

划区时重点关注3点:

  • 收货区尽量靠近仓库入口,减少二次搬运距离。

  • 退货区要独立设置并靠近收货区,退货处理效率直接影响客户复购率。

  • 包材区尽量靠近打包区,打包区的规划直接决定了出库效率的上限。

......

一个容易被忽视的现实是:多数仓库至少有20%—30%的空间未被合理规划使用。通过科学的库区划分和库位规划,完全可以在不扩租的情况下大幅提升存储容量和作业效率。



Part 03

理顺动线:动线规划避坑

动线规划决定了仓库每天上千次搬运的总距离,是仓库效率的“隐形杀手”。常见的三种动线布局:

U型:出入口在同一侧,相对于I型、L型布置来讲,面积利用率高,柔性程度高,出入库可随货量分配,但作业动线较迂回,可能导致作业效率不高。适用于一般生产制造仓库。



图片▲U型动线参考图



L型:出入口在相邻两侧,比U型布局存储量低,但更方便了仓库设施和设备的协调运用,适合于大批量、高频次的仓库作业,一般适合于电商、快递仓库。



图片▲L型动线参考图



I型:出入口在两端,人流和物流之间的交叉较少,避免了搬运设备之间的相撞和拥堵情况,货物流转速度快,工作效率较高。但此类布局土地占用高,投资成本高。适合大批量、高频次的物资作业,一般适合于快递快运仓库。



图片▲I型动线参考图



综合看,海外仓建议优先采用U型或L型布局。U型虽然作业路径略长,但海外仓的装卸口通常集中在一侧,U型最匹配实际建筑条件,也便于人员出入管控。效率差距可以通过加宽主通道、优化内部库区排列来有效弥补。场地受限的长条形仓库可考虑L型。



布局动线设计,记住核心理念是坚持“单一的物流流向”——保持直线作业,尽量避免迂回,强调唯一的物流出口和唯一的物流入口,便于监控和管理。

常见踩坑场景:动线交叉。入库、拣货、打包人员在同一个通道里“打架”,效率直线下降。规划时一定要把入库动线、拣货动线、出库动线分开设计,让物料朝一个方向流动,不走回头路。



Part 04

定义“坐标”:库位编码与管理

库位是仓库中最基础、也最容易被忽视的管理单元。库位编码相当于物品在仓库中的“地址码”。物料只有和库位绑定,才能被快速找到。库位规划的三大原则:

一是一物一位原则。如果确实需要“一位多货”,可以将货位细分为子货位(如A001-1、A001-2),既有利于系统管理,也有利于快速识别。

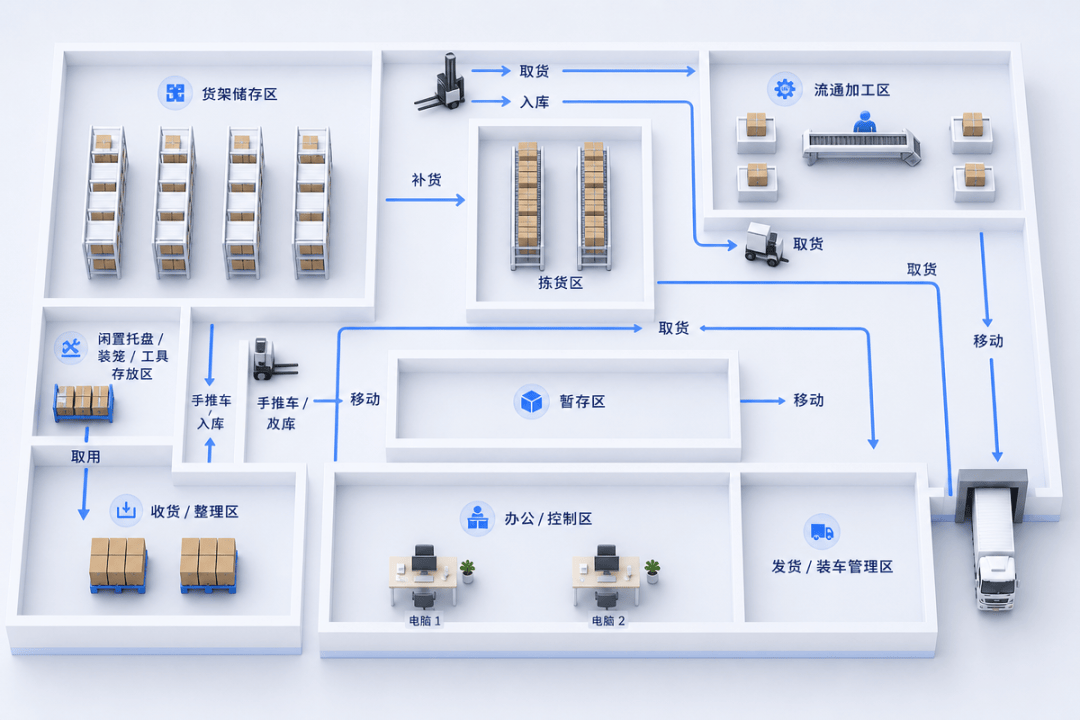

生成图片

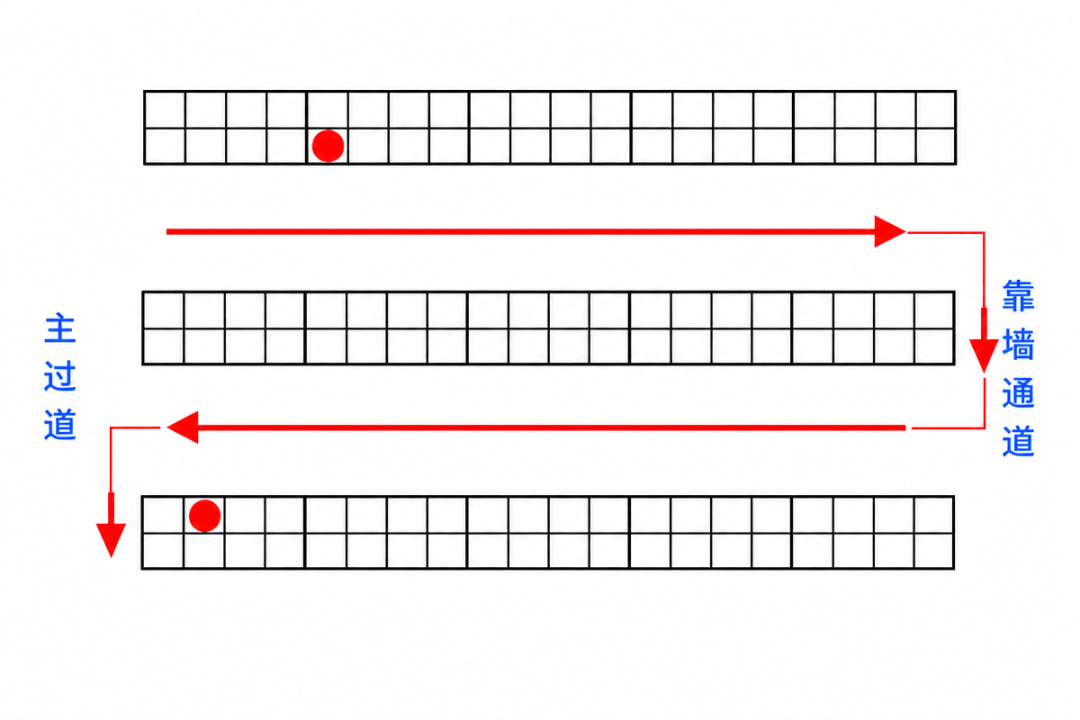

二是以巷道为单位编码,采用“左单右双”方式,拣货员沿巷道走一圈即可完成两侧拣货,路径最短。

生成图片三是动态库位管理。根据商品销售数据动态调整存储位置,将热销品放在离打包区更近的位置。搭配极风WMS系统的智能波次策略和库位推荐算法,可以实现拣货路径自动优化,大幅降低人员行走距离。



Part 05

选对“工具”:设备选型与系统规划

设备选型要“量力而行”,根据日均单量和SKU规模分阶段投入:

  • 日均500单以下:以人工+手持终端+基础货架为主,重点先把流程跑通

  • 日均500—3000单:可引入电子标签拣货、输送线,配合WMS的波次拣货策略提升效率

  • 日均3000单以上:可考虑AGV/AMR自动搬运、多层穿梭车系统等自动化方案

当前智能仓储设备正加速向柔性化、模块化方向发展,仓储自动化设备可租可买,初期可以考虑租赁方式降低投入风险,业务上量后再逐步购置。



软件方面,WMS系统是所有自动化设备的“大脑”,没有一套好的WMS做中枢调度,硬件再先进也只是摆设。系统选型要重点关注:是否支持多业务模式(一件代发、备货中转、退货换标等)、是否对接主流ERP和物流渠道、是否具备智能波次和库位推荐能力。






另外提醒一点:WMS选型时,除基础功能外,建议重点测试“弹性扩容”能力。旺季单量可能是日常的3—5倍,系统能否在高峰期保持稳定、操作延迟是否可控,直接决定仓库能不能扛住大促。像极风WMS在这方面表现就很扎实,经历过多年大促高压考验,系统稳定性有实战验证。



Part 06

踩坑总结:海外仓规划三大“雷区”

雷区一:动线交叉,人货混行入库、拣货、出库三条动线混在一起,高峰期直接“堵死”。建议严格按照功能分区,用地面标识线明确各区域边界。

雷区二:空间利用率低下,20%—30%面积被浪费 货架高度不合理、通道过宽、死角区域闲置是主因。建议定期做空间利用率分析,调整货架布局和库位大小。

雷区三:账实不符常态化 入库清点错误、库内漏扫条码、出库拣货失误,都会导致系统库存与实际库存脱节。建议建立严格的扫码复核流程,关键节点必须扫描确认,WMS系统实时校验。

规避这些雷区的关键在于流程标准化+系统兜底——靠人盯人的管理方式永远无法规模化,只有系统化的流程管控才能让仓库在旺季也稳得住。




END



海外仓规划是一门“七分靠流程、三分靠设备”的硬功夫。从业务定位、功能分区、动线规划到设备选型、系统搭建,每一步都环环相扣,前期的规划质量直接决定了未来3—5年的运营效率和成本结构。



如果您正在筹备新仓开仓或老仓改造,但缺乏专业的规划经验,极风WMS商业版为您供专业的远程/线下仓库规划服务,配备专业仓库规划师,结合实际业务场景,助你从动线设计到系统落地一步到位,规避常见的规划踩坑,让仓库运营少走弯路。
